客變設計費用多少?預售屋客變流程、必做項目與注意事項總整理

# 客變
預售屋客變怎麼做?客變的流程與注意事項有哪些?客變前建議請設計師協助規劃,才能在客變期限內降低後續施工成本!本文將說明客變的好處、限制,以及客變的費用,最後推薦專業客變設計團隊「優尼客空間設計」!
快速跳轉目錄
客變是什麼?預售屋客變好處有哪些?
(一)預售屋客變是什麼
「客變」是「客戶變更設計」的簡稱,指的是房屋在結構體完成、隔間牆、水電管線及部分設備尚未施作前,屋主可向建商申請調整原有設計,讓空間更符合自己的生活需求。
常見的客變項目包括格局調整、水電配置變更、插座位置修改,以及建材、廚房與衛浴設備的更換等。不過, 客變通常僅有 1 次申請機會,且各建案可變更的範圍、申請時間與規定皆不相同。

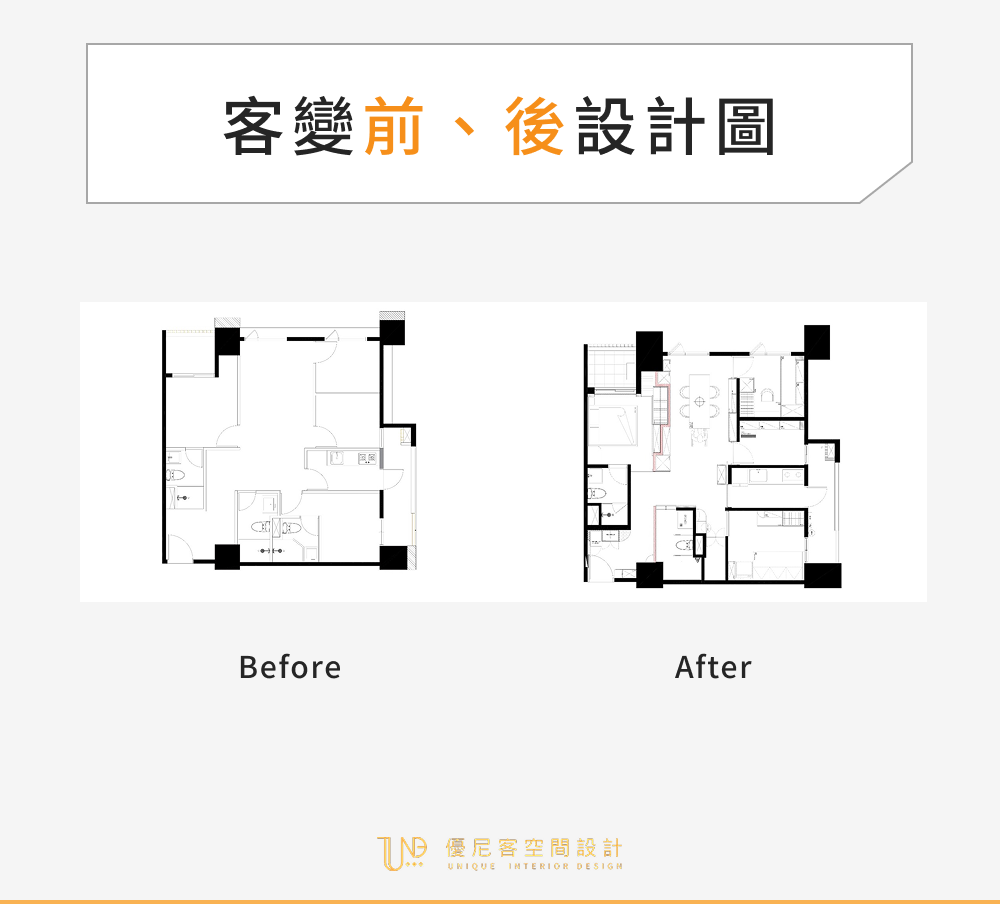

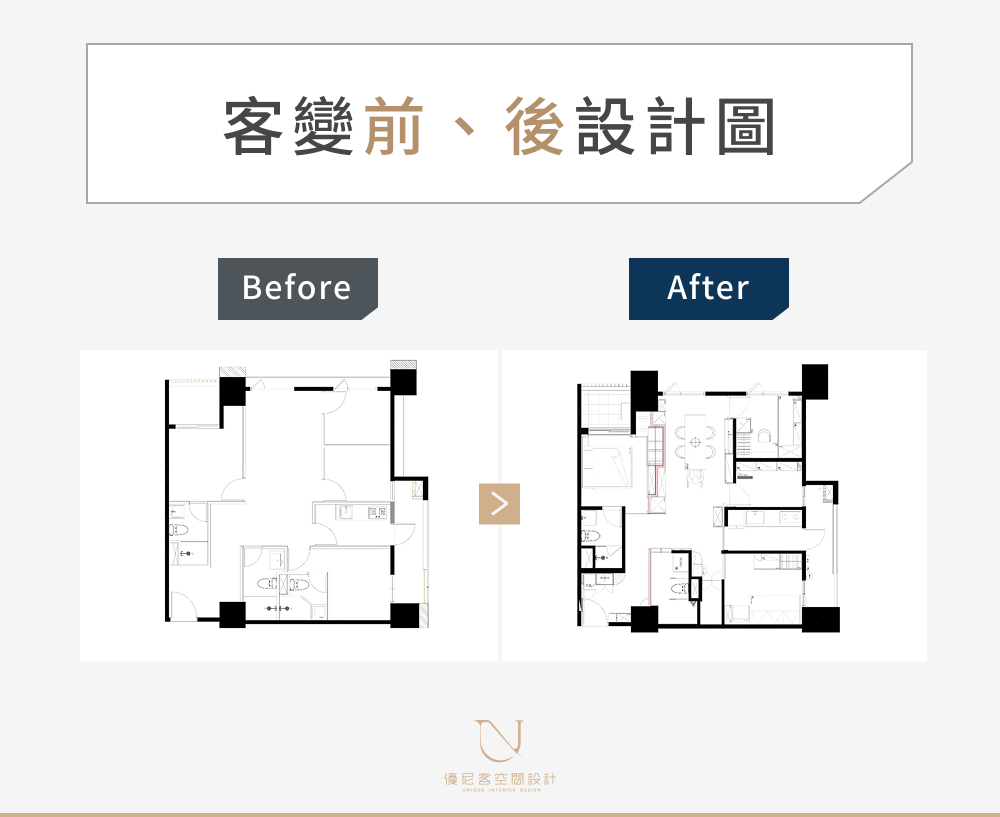

若能事先規劃好未來的生活動線與使用需求,就有機會在房屋施工階段一次完成調整,不僅能打造更符合期待的居住空間,也能避免交屋後拆除重做,節省後續裝修時間與成本。
💡提醒:「客變」是預售屋限定的專屬權利,新成屋與中古屋因已完工,所以無法再進行客變。每個建案的客變項目、規範與限制都不同,建議在簽約向建商詳細詢問能否客變、辦理時間及相關圖面資料,以利提早規劃。
(二)預售屋客變的 3 大好處
- 減少不必要的裝修費用:若購買新成屋或中古屋,入住後才調整格局或水電管線,往往需要拆除原有裝潢並重新施工,進而增加不少裝修成本。預售屋客變則能在施工階段一次完成調整,減少交屋後重新裝修所衍生的費用。
- 空間機能最大化,真正量身客製:跳脫固定格局,依照生活習慣重新規劃動線,無論是想要開放式廚房、增設中島,還是強化收納機能,都能在興建階段一次到位,打造符合家庭成員需求的居住格局,避免入住後才發現動線不順或空間不足。
- 整合基礎工程,降低後續施工難度:客變階段能讓專業設計師提前介入,整合水電管線、冷氣孔位與排水系統,避免日後需破壞牆面才能調整管線的窘境,不只能大幅降低施工風險,也能讓後續裝修與家具擺設無縫接軌。

優尼客空間設計從基礎工程開始,幫你打造符合全家生活習慣的完美空間!
客變哪些可以改?哪些不能改?
預售屋客變雖然提供屋主高度彈性的變更選擇,但並不代表可以隨心所欲地想改就改。原則上,客變的調整僅限於「房屋內部的非結構性空間」,其他若是涉及建築結構安全、公共法規或大樓整體設施的部分,建商都會嚴格禁止變更。在規劃客變前,可以先透過以下分類快速掌握能改與不能改的界線:
✅ 客變可以更動區域
常見的客變可更動項目主要分為「格局變動」、「水電配置」、「建材更換」與「設備退換」 4 大類:
- 內部格局變動:包含隔間牆的改門、拆牆或加牆,例如,將相鄰兩房打通成大主臥、縮小房間放大客廳,或是將封閉式廚房改為開放式設計等非承重牆面的調整。
- 水電及插座配置:可依據未來的家具擺設與家電使用需求,預先規劃並調整插座數量、開關迴路、網路線孔,以及調整廚房與衛浴設備的給水與排水位置微調。
- 地坪與壁面建材更換:若建商提供的地磚、木地板、壁材或油漆款式不合意,可選擇更換建商提供的其他材質款式,若無喜歡的選項,也可以選擇退掉(辦理退材退費),留待交屋後再由自己的裝修設計公司處理。
- 廚衛設備退換:包含廚具、衛浴設備(如馬桶、面盆、鏡櫃、龍頭等)的品牌或規格退換。若習慣使用特定品牌的廚衛設備,可在客變階段辦理退設備,避免日後拆除舊設備造成重複花費。
❌ 客變不能更動區域
只要涉及建築安全、法規規範或公共權益的區域,建商會嚴格禁止更動。若違規變更,不僅可能導致無法順利取得房屋使用執照,甚至會影響全棟住戶安全:
- 結構安全與承重結構(承重牆、剪力牆、梁柱):建築物的抗震與承重能力主要依賴承重牆、剪力牆與主梁柱來支撐。由於此類結構涉及整體建築安全,法規嚴格禁止任何拆改、打鑿或開孔。
- 廚房與衛浴水電區域(公共管線、排水與瓦斯管線):廚房與衛浴涉及貫穿大樓上下的公共給排水管、排煙管與天然氣瓦斯管線,任意移位可能導致滲漏水、排水不良、異味倒灌或安全隱患。通常建商僅允許在原區域內微調馬桶或水龍頭等設備位置,無法將衛浴或廚房直接移至其他房間位置。
- 建築外觀與立面規範(外牆、陽台、窗戶):凡是從建築外觀看得到的區域,均涉及當初送審的建築使用執照與容積率規範,例如,陽台外推、變更外牆位置、修改窗戶尺寸或形狀等,都會破壞大樓外觀一致性並影響消防逃生動線,屬於絕 對無法更動的紅線區域。
客變設計可以自己來還是要找設計師?
許多屋主為了節省設計費用,會選擇自行與建商對接客變。然而,客變涉及的專業知識與細節遠超想像,稍有規劃不周,未來可能付出更高成本。
若你只是格局微調或少量插座變更,則可以嘗試自行處理客變;但若涉及多處隔間改動、新增電力迴路或複雜設備,建議委託專業設計師協助,完整規劃房屋配置與風格,買專業、買時間,也買了一份安心。
| 項目 | 自行客變 | 委託設計師 |
|---|---|---|
| 圖面精準度 | 易出現尺寸標示不清、法規錯誤 | 專業 CAD 圖說,建商易於執行、減少錯誤 |
| 協調溝通 | 易因不熟悉工法與法規,溝通耗時 | 專業協調,快速釐清界線,避免爭議 |
| 規劃深度 | 僅考慮眼前需求,忽略未來收納、家電位置 | 整合裝潢思維,將十年規劃植入基礎工程 |
| 風險成本 | 錯誤機率高,未來易花費數十萬重工 | 風險最低,從源頭確保規劃正確,有效省錢 |
客變流程怎麼走?4 步驟了解預售屋客變時程!
預售屋客變的流程充滿時間壓力,錯過時程就可能失去省下裝潢費的機會,因此設計師需及早介入,才能避免你在短短的客變期間內手忙腳亂。以下將帶你掌握客變的 4 大流程與關鍵時程,從事前準備、文件與客變圖製作、建商審核簽署,到施工與交屋驗收,有條不紊完成客變規劃。

STEP 1/客變前 2 個月的事前準備
在建商正式開放客變前約 2 個月,是買家最關鍵的準備期。此階段建議與設計師進行深度討論,充分了解家庭成員組成、生活習慣與未來使用需求,釐清格局、水電與收納規劃方向,並可提前繪製全室家具配置圖,讓日後客變設計更精準,避免施工階段出現錯誤或遺漏。
STEP 2/索取文件與專業客變圖製作
建商正式公告可進行客變後,應立即向建商索取客變申請表,以及 CAD 格式的原始建築圖與水電圖等相關資料,避免錯過客變申請期限。待與設計師、建商確認客變項目後,再由設計師繪製正式的客變圖說,並於圖面中清楚標註格局調整、水電配置變更及建材退換等細節,使建商能依圖進行施工。
以下是需向建商索取的 12 項資料:
| 結構與現況 | 原始現況平面圖、直上層結構平面圖 |
|---|---|
| 水電與插座 | 動力插座設備圖、配電照明圖、電信設備圖、弱電設備圖(電視/網路/對講機等) |
| 冷氣與給排水 | 冷氣套管預留圖、給水設備圖、污排水設備圖 |
| 其他細節 | 配電盤單線圖、消防管路圖、建材資料 |
屋主也應與設計師共同整理因客變產生的增項(加價)與減項(退費)清單,作為後續與建商進行費用核對與簽核作業的依據。
STEP 3/建商審核與定案簽署
接下來是與建商來回溝通和確認的關鍵階段,建議屋主務必在客變截止日前 1~2 週內,完成所有圖面審核與送件。
建商收到圖說後,會針對變更內容進行審核,確認是否符合結構安全、法規規範及施工可行性。若有不符標準或施工困難之處,建商會提出修改建議。待屋主與建商確認最終圖面、退料與增項金額後,雙方即可簽署「客變定案書」,作為建商正式施工的依據。
STEP 4/施工與交屋驗收階段
經建商核准並與屋主簽署後,客變項目將正式納入施工計畫,並隨建築進度同步施作。在水電配管與隔間牆施工階段,設計師會到場確認建商有按簽署的客變圖面施工,保障屋主權益。
建商施工完成後,交屋前會安排最終驗收,驗收當天,屋主應與設計師、建商窗口一起到場,並攜帶最終版本的完整建築圖、水電圖面,逐項核對施工內容。尤其是插座、開關、管線開口位置,以及建材退換後的實際狀況,若發現與圖面不符之處,務必當場提出,請建商立即修正,避免影響後續交屋與裝修安排。
確定施工成果符合預期,且所有問題皆已修正後,即可由屋主、設計師與建商三方共同簽名確認,正式完成交屋程序。
優尼客空間設計幫你把握預售屋客變黃金期,超前部署打造專屬夢想家園!
預售屋客變費用計算與省錢心法
預售屋客變雖然能讓你打造理想居家格局,但許多屋主在客變過程中,常因不熟悉費用計算方式而多花了冤枉錢。接下來將帶你了解客變費用的計算方式,並分享 3 大實用省錢技巧,幫助你在不影響品質的前提下,合理運用預算,讓客變既滿足需求又不超支。
(一)預售屋客變費用怎麼計算?
🏠給設計師的服務費用
主要是聘請專業設計師繪製客變圖面,畫出建商看得懂的「施工圖」。一般設計費行情依房屋實際坪數計算,約落在每坪 $2,000~6,000 元不等,另外可能也會衍生陪同驗收、代辦部分手續等額外支出。
🏠給建商的工程費用
客變工程費用採「增減帳」的形式,如果結果為正值(加帳 > 減帳),屋主需補繳差額給建商;倘若結果為負值(減帳 > 加帳),建商會將差額退還給屋主:
-
加帳部分 ▶ 由屋主支付,包含新增隔間、插座、迴路等工程,費用通常依「材料+工資」,再加上 3%~5% 的管理費計算;另外,建商也能針對變更設計後的監工、圖面審核與現場調整,收取約客變總價 3~10% 的施工管理費。
-
減帳部分 ▶ 由建商退還,涵蓋原有的地板、隔間牆、廚具等項目,不過多半只退材料的批發價,不包含施工工資,也就是所謂的「退料不退工」,因此實際退款金額會相對較低。
|
|
| 客變類型 | 客變項目 | 參考行情價格 |
| 隔間牆工程 | 拆除隔間:木作或輕隔間 | $6,500~$12,000/坪 |
| 拆除隔間:磚牆 | $8,500~$18,000/坪 | |
| 拆除隔間:RC 牆 | $13,000~$30,000/坪 | |
| 新增隔間:木作或輕隔間 | $4,800~$7,500/坪 | |
| 新增隔間:白磚牆 | $3,900~$5,200/坪 | |
| 新增隔間:石膏磚牆 | $10,000~$15,000/坪 | |
| 水電工程 | 新增/移位開關插座 | $1,000~$1,500/組 |
| 新增/移位弱電(網路、電視) | $1,800~$2,500/口 | |
| 新增 110V/220V 獨立迴路 | $3,200~$3,500/迴 | |
| 冷氣與天花板 | 冷氣預留管線 | $8,000~$15,000/台 |
| 天花板降版調整 | $3,000~$5,000/坪 | |
| 廚衛與建材 | 衛浴設備更換(乾濕分離) | $15,000~$30,000/間,依設備品牌差異增減 |
| 廚具櫃體調整/更換 | $80,000~150,000(依品牌增減) |
(二)設計師教你預售屋客變 4 大省錢撇步
客變的目標不僅是客製化,更是要聰明地省下裝修預算!以下是專業設計師建議的 3 大省錢心法,教你如何精準分配預算、避免多花冤枉錢:
✨退「不划算」的建材,不如保留
其實並非所有建材退掉都划算。決定是否退材時,建議將「未來裝修計畫」與「建商退費價格」作為主要考量。
例如,如果你只是打算在磁磚上鋪設木地板,建議可以保留原有磁磚,省下退料及未來泥作拆除的費用。除非你對建商標配建材有強烈的更換需求,如拆除衛浴或廚房的地壁磚,否則退料的效益通常不高。
✨將預算集中在「必改」的項目
建議將資金與精力優先投入到完工後拆改成本最高、或對生活便利性與安全性影響最大的基礎工程,例如房間格局、水電迴路修改,避免將預算分散在非必要的裝潢項目上。
- 必改項目:格局調整(隔間牆)、水電獨立迴路(廚房高功率電器),這是交屋後最難、最昂貴處理的部分。
- 可暫緩項目
