毛胚屋是什麼?毛胚屋裝潢流程、預算規劃與優缺點一次解析

# 毛胚屋
毛胚屋是什麼?毛胚屋的意思是指房屋主體結構已完成,但尚未施作隔間與室內裝修、水泥裸露的原始狀態。本文將說明購買毛胚屋的優缺點,整理毛胚屋一坪多少錢、裝潢步驟及注意事項,最後分享3個毛胚屋裝潢案例!
快速跳轉目錄
毛胚屋是什麼?毛胚屋、預售屋、標配屋與實品屋的差異

(一)毛胚屋意思是什麼?
毛胚屋,又稱裸屋或粗胚屋,指的是僅有基本結構的房屋。屋內通常只有牆面、水泥地板、天花板,以及基本的水電管線,尚未進行隔間、裝潢,廚具與衛浴設備多半也還沒配置。
相較於新成屋,毛胚屋少了制式化的裝修,所以在空間規劃與設計風格上更自由;而且毛胚屋因為已完成主體結構,買家可以直接看到實際坪數、採光與格局,再依照自身生活習慣與需求進行後續裝修設計。
毛胚屋較 適合想要自己選擇裝修風格、建材的客群,如果希望買完房子後就能入住,或不想花太多時間處理裝修事項,可能就不適合選擇毛胚屋。在挑選毛胚屋時,也要留意以下幾點:
- 水電配置:要根據家電、燈控和插座位置重新規劃。
- 隔間規劃:雖然自由度高,但結構樑柱和給排水位置最好不要大幅更動,避免漏水或影響結構安全。
- 預算規劃:毛胚屋單價可能比標配屋低,但後續裝修和基礎工程費用,每坪通常會比一般裝潢高出 3~5 萬元。
(二)毛胚屋、預售屋、標配屋與實品屋房型比較一覽表
除了毛胚屋,市面上常見的房型還有預售屋、標配屋和實品屋,不同的房型在裝修自由度、交屋速度與裝潢費用上,都有所差異:
-
預售屋:房子還在蓋或甚至還沒動工,買家主要透過平面圖、3D 模型或樣品屋了解。好處是可以在一定期限內做客變,調整格局或建材,也能減輕初期付款壓力;缺點是無法實地看到房子,容易和想像中差距大。
-
標配屋(新成屋):交屋時已完成基礎裝修,包括油漆、地板、廚具和衛浴設備。好處是交屋就能入住,省下大筆基礎工程費;缺點是設計和材料固定,個性化選擇有限。
-
實品屋:建商先行裝潢並配置家具家電,讓您看到完整的裝修效果。好處是拎包入住,空間感直觀;缺點是風格固定,收納或隱蔽工程可能不夠完善。
| 房型 | 裝修狀況 | 裝修自由度 | 交屋期 | 優點 | 缺點 |
|---|---|---|---|---|---|
| 毛胚屋 | 完全未裝修,僅有結構體 | 最高 | 較長 | 可完全自訂設計,符合個人需求 | 需投入大量時間與費用於裝修 |
| 預售屋 | 完工後交屋 | 中等 | 較長 | 可依需求調整設計,付款壓力較小 | 無法實地檢視房屋,交屋時間較長 |
| 標配屋 | 基礎裝修完成,無設計 | 低 | 較快 | 直接入住,省去大規模裝修的麻煩 | 設計與材質固定,缺乏個性化選擇 |
| 實品屋 | 完全裝修並配置家電家具 | 無 | 最快 | 直接入住,裝修效果直觀可見 | 裝潢風格固定,價格中可能已包含裝潢費用 |
了解這些差異後,您就能根據預算、入住需求和設計喜好做選擇,也能提前規劃裝修流程,避免不必要的浪費。
毛胚屋裝潢有比較省嗎?解析毛胚屋 5 大優缺點
(一)毛胚屋 5 大優點
-
設計自由度高:毛胚屋不像標配屋受限於既有格局與裝潢,屋主可以依照生活需求重新規劃空間,例如擴大公共區域、打造更衣室、特殊隔間或開放式廚房。
-
裝修預算有彈性:因為毛胚屋不含建商制式建材,屋主可自行決定預算分配比例,將重點放在水電、隔音、防潮等基礎工程,也能依需求分階段添購家具與軟裝。
-
施工過程透明:毛胚屋因為尚未封板,水電管線與防水工程都清楚可見,方便屋主與設計師確認細節,也能減少日後要拆除、維修的麻煩。
-
避免拆除浪費:不少新成屋會遇到要拆除地磚、衛浴或牆面的情況,在增加成本的同時,也會產生大量廢棄物;毛胚屋則能從基礎開始施工,節省拆除與清運成本。
-
建材選擇完全自主:從地板、磁磚到櫃體與五金,都能依照自己的風格與需求挑選,也能優先選用更耐用、防潮的建材。
(二)毛胚屋 5 大缺點
-
裝潢成本高:毛胚屋雖然少了建商裝潢,但天花板、地板、牆面與水電等基礎工程都需要從 0 開始,所以裝修的總費用不會太低。
-
裝修時間較長:因為毛胚屋從設計、規劃到施工的流程完整、環節眾多,工期通常會比一般裝潢更久,約落在 6 個月~1 年,建議將這段時間的租屋或房貸成本一併納入評估。
-
無法馬上入住:毛胚屋交屋後無法像新成屋一樣馬上入住,較適合不急著搬家、有其他居所的換屋族。
-
施工與預算風險高:因為所有工程都是從頭開始,如果規劃不夠完整,容易出現追加費用、工期延誤或重工等情況,因此建議挑選有相關經驗的設計與施工團隊。
-
溝通與管理較費心:毛胚屋裝修需要與設計師、工班、建商等多方協調,如果選擇自行發包,管理難度也會更高,建議選用一條龍服務,由專業團隊統籌,藉此降低溝通與管理成本 。
想要完美裝修效果嗎?選擇優尼客,專業施工讓您無後顧之憂
買毛胚屋必看:驗屋與交屋檢查重點
毛胚屋沒有裝潢包裝,所以更考驗房屋結構與基礎工程的品質。在驗屋與交屋階段,若沒有仔細檢查結構裂縫、管線配置或法規問題,後續可能會衍生額外費用或重新施工的麻煩。
建議在交屋前做好驗屋與各項細節的確認,將問題留在建商保固與責任範圍內,避免裝修後才發現問題。
毛胚屋驗屋的 4 大重點
因為毛胚屋沒有裝潢遮掩,結構裂縫、滲水痕跡與管線問題都清楚可見,若沒有在交屋前先確認清楚,在裝修時才發現問題,就可能被歸咎到是裝修施工造成,增加屋主後續處理與修繕的麻煩。

✅確認建築結構
檢查牆面是否有異常裂縫,樓板、牆面是否平整。建議可搭配雷射水平儀確認,尤其要留意牆角是否出現 45 度斜裂縫,因為這種情況有 可能與結構受力異常有關。
✅檢視水電設備
毛胚屋的管線外露正是檢查的時機,建議確認水管、電線是否完整,並實際測試給水、排水是否順暢,同時查看電箱迴路標示是否清楚,避免之後需要大幅修改水電配置。
✅預留門窗框
確認門窗洞口的尺寸、位置與垂直度是否正常,也要檢查窗框與牆體間的填縫是否完整,以免影響防水與氣密的效果。
✅檢查排水系統與管線
檢查排水孔位置是否合理,並進行灌水測試,確認排水速度是否正常;同時也可留意消防、通風與公共管線配置是否符合社區與建築規範。
毛胚屋的交屋流程
毛胚屋完成交屋後,房屋相關責任也會正式由建商轉交給屋主,因此交屋流程建議不要太過草率。正式交屋前,應再次進行複驗,確認先前驗屋發現的問題都已完成修復。
交屋後也要記得確認建商是否提供使用執照影本、水電竣工圖與平面圖等資料,並提前了解社區的裝修申請流程、施工時段與垃圾清運規定,避免後續因文件不齊或不符合規範,影響裝修進度。
毛胚屋裝修前的 4 項建議
⭕ 專業驗屋:建議委託專業驗屋公司,或請之後配合的設計師陪同檢查,並保留正式驗屋報告,提前確認哪些問題屬於建商責任,避免後續產生爭議。
⭕ 慎選設計師:毛胚屋裝潢有不少基礎工程,建議挑選具有毛胚屋實戰經驗,且熟悉水電、管線與工程規劃的設計師。
⭕ 遵守建築與社區法規:裝修時需遵守建築法規與社區規定,例如不能任意更動承重牆、變更用途,部分工程也需申請室內裝修許可;同時也要注意施工時段、冷氣室外機擺放與垃圾清運等社區規範,避免被檢舉造成停工或罰款。
⭕ 預算控管:毛胚屋最容易超支的地方,集中在水電、防水、泥作等基礎工程。建議在簽約前先確認工程項目與費用明細,並預留約 10~15% 的備用預算,降低後續追加費用的壓力。
毛胚屋一坪多少錢?毛胚屋裝潢費用全攻略
毛胚屋裝潢的重點在於掌握各項工程的費用比例,把預算分配在最重要的地方。以下將從實際裝修費用與預算規劃角度出發,帶您了解毛胚屋常見的支出項目與預算分配方式。
(一)毛胚屋各類裝潢費用
因為毛胚屋沒有基礎裝修,水電、牆面與地板等工程大多都需重新施作,即使是相同坪數的房子,實際裝潢費用還是會因工程內容、建材等級與設計需求不同而有所差異。
以目前台灣市場行情來看,毛胚屋基本裝修費用每坪約落在 8~15 萬元左右;如果是高級裝潢或特殊設計需求,費用可能會超過每坪 20 萬元。以下也整理常見的裝潢項目與大致費用範圍供您參考:
| 各項裝潢項目 | 每坪費用範圍(單位:新台幣) |
|---|---|
| 水電工程 | 9,000~13,000 元 |
| 泥作工程 | 2,500~12,000 元 |
| 隔間工程 | 3,500~8,000 元 |
| 木作工程 | 5,000~15,000 元 |
| 地面鋪設 | 5,000~10,000 元 |
| 油漆工程 | 500~1,500 元 |
*上述費用為市場參考,實際費用需以設計公司或工班報價為準。
(二)毛胚屋裝潢預算分配比例
毛胚屋裝修的施工項目多、工程範圍大,如果沒有事先規劃好預算,容易將錢花在軟裝或高級建材上,反而忽略水電、防水、泥作等基礎工程。但這些看不見的工程一旦出現問題,後續維修通常會更花錢,所以預算分配相當重要:
-
基礎工程 40~50%:包含水電、泥作、防水與隔間等工程,是毛胚屋裝修中最重要的部分。像是電線重拉、插座配置、冷氣管線、防水層、地坪找平與隔間施工等,都會影響居住安全與生活便利性,建議分配較高比例的預算。
-
裝修工程 30~40%:主要包含木作、油漆、地板、系統櫃與廚具等項目,會影響空間風格與收納機能,另外像是衣櫃、天花板、木地板、特殊塗料等,也都屬於這類費用。
-
軟裝布置 10~20%:包含家具、燈具、窗簾等項目,可依實際居住需求分階段逐步添購。
-
設計與監工費 5~10%:透過設計師與監工協助,可降低重工與施工失誤的機率,也能幫助掌握工程品質與進度。
-
備用金 5~10%:毛胚屋施工過程中,常會遇到漏水、水電調整或現場尺寸與圖面不符等突發狀況,建議預留一筆備用預算,避免後續追加費用影響整體施工進度。
(三)影響毛胚屋裝潢費用的 5 大因素
-
坪數大小:空間坪數越大,材料與施工費用通常也會隨之增加;不過部分建材能透過大量採購降低單位成本,因此大坪數住宅有時反而更容易控制單坪價格;相對來說,小坪數空間反而更需要注人力與施工成本的分配。
-
設計風格:不同風格也會影響裝修費用,像是古典風、輕奢風等細節較多的設計,施工期較長、人力成本也較高;簡約風則相對容易控制預算,若想兼顧美感與費用,也可將重點設計集中在客廳等公共空間。
-
建材選擇:進口或特殊建材價格較高,也會拉高整體預算,建議可將高價材料用在較常使用或視覺重點區域,其餘空間則搭配價格較親民的建材。
-
設計團隊與施工專業度:建議選擇有毛胚屋設計經驗的設計師與工班,以便掌握施工流程與用料配置,也能降低返工與額外支出的機率。
-
現場條件:房屋本身的結構、樓層高度與管線配置,也都會影響施工難度與費用。例如高樓層搬運、電梯空間不足,或管線位置需要重新調整,都可能增加施工成本,因此建議提前預留部分彈性預算。
為您的家量身定制!選擇優尼客空間設計,讓每個細節完美呈現
毛胚屋裝潢流程:6 大步驟與注意事項
如果毛胚屋前期的規劃不夠完整,容易出現管線配置錯誤、防水問題,甚至後續重工等情況,反而會增加額外成本。裝修流程除了設計施工外,也包含法規確認、驗屋、基礎工程到最後設備安裝與清潔等環節,若能提前掌握各階段重點,就能有效控制工期與預算,讓裝修過程更順利。

(一)毛胚屋裝潢 6 大步驟
步驟一:設計確認與法規審核
在裝潢初期,屋主需與設計師確認風格、功能動線及預算分配,並核對法規與社區規範,以避免後續施工違規或結構受損。同時,應確認插座與水管位置,並取得必要的施工核准,確保裝修合法進行。
步驟二:現場保護與結構體點交(驗屋)
在動工前,先對電梯、走道及室內空間進行全面保護,以免建材運送造成損壞;同時檢查牆面、樓板與門窗框等結構完整性,若發現瑕疵應要求建商先行修繕,確保基礎安全。
步驟三:水電管線與隔間施工
毛胚屋最大的優勢之一,就是可以在裝修初期重新規劃全屋水電與空間隔間。施工時,應依設計圖標示電線、水管走向的位置,接著再進行牆面打鑿與隔間砌築,才能有效避免日後反覆修改。同時建議使用耐用、品質穩定的管材,並在封 牆前拍照或錄影紀錄管線位置,方便日後維修與管理。
步驟四:泥作、防水、打底
完成牆面粉光(將牆面抹平、修補不平整)、地坪找平,以及衛浴防水層施工,是毛胚屋後續貼磚和確保居住品質的關鍵步驟。防水施工完成後,需進行 24~48 小時的試水測試(注水檢查是否滲漏),確認無問題才可進行後續裝修,避免日後返工。
步驟五:精修工程:天花板、木作櫃、表面材鋪設
結構完成後,即可進入美學與機能施工階段,包括木作天花板、系統櫃、地板鋪設及牆面油漆等。選材方面,建議選用低甲醛板材,降低裝修後甲醛釋放,保護室內空氣品質與居住健康。油漆施工時則建議至少保留 2 次「批土研磨」(用批土填補牆面瑕疵、打磨平整),可修整牆面不平或接縫,減少刷痕,使表面更細緻、提升整體質感與舒適度。
步驟六:設備安裝與清潔驗收
最後階段為安裝廚具、衛浴設備、燈具及窗簾,並進行全屋清潔。施工完成後也務必逐一測試開關、水壓與家電功能,確認無誤才可辦理正式交屋,確保裝潢成果符合設計與使用需求。
(二)毛胚屋裝潢注意事項
-
水電規劃:生活細節需預先規劃,避免封牆後修改困難。建議在施工前先列出家電與系統設備清單,確保用電負載及排水位置精準。
-
防水施工:防水層是毛胚屋中一旦封閉就難以補救的重要工程,若施工不確實或未通過水壓測試,日後滲水問題將難以追溯與修復。此外,衛浴空間因長期接觸水氣,建議防水高度延伸至天花板,並確認地坪排水坡度充足,確保積水順利排出,降低牆面受潮、滲水及防水層失效的風險。
-
預留家具空間:在進行櫃體與電器櫃施工前,應先確認主要家具與家電的實際尺寸與開門、抽拉動線,避免完工後出現冰箱無法完全開啟、家電尺寸不合或動線受阻等問題,影響日後使用與居住舒適度。
掌握完整流程與注意事項,能讓毛胚屋裝潢從設計到入住順暢進行,不僅節省成本,更保障居住品質與使用安全。

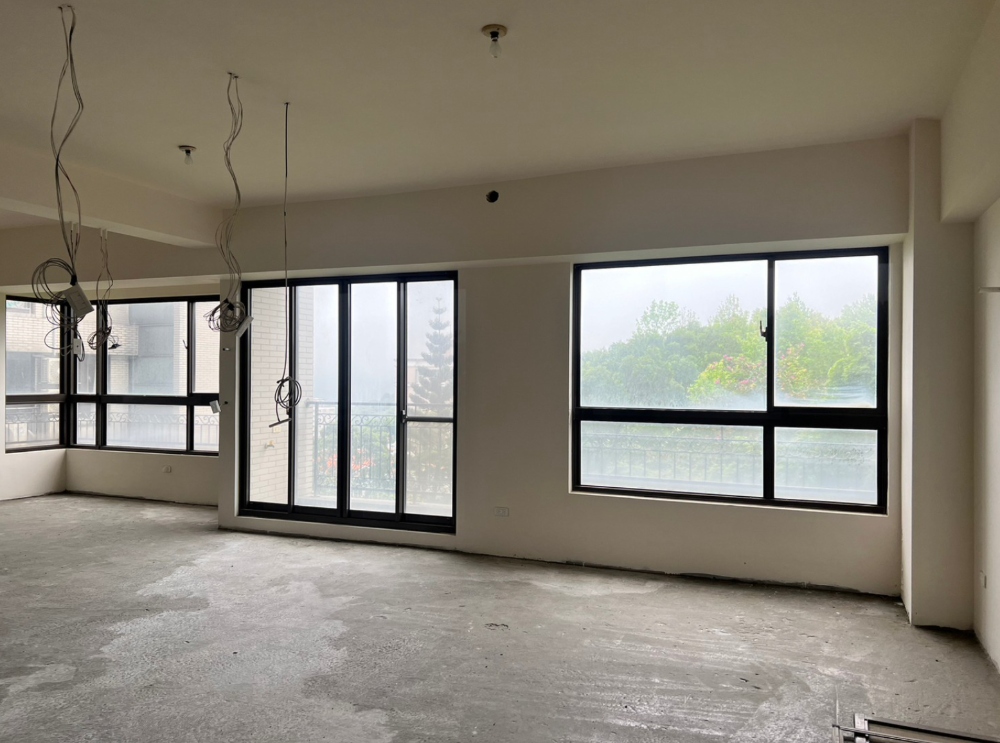

毛胚屋裝潢案例解析:3 個高質感空間設計分享
對許多人來說,毛胚屋就像一張空白畫布,可以依照自己的喜好打造理想中的家。如何透過格局規劃、建材與配色,讓原本冰冷的空間變得舒適又有質感,也是毛胚屋裝潢的一大重點。以下分享 3 種不同風格案例,帶您看看毛胚屋實際完成後的空間呈現。

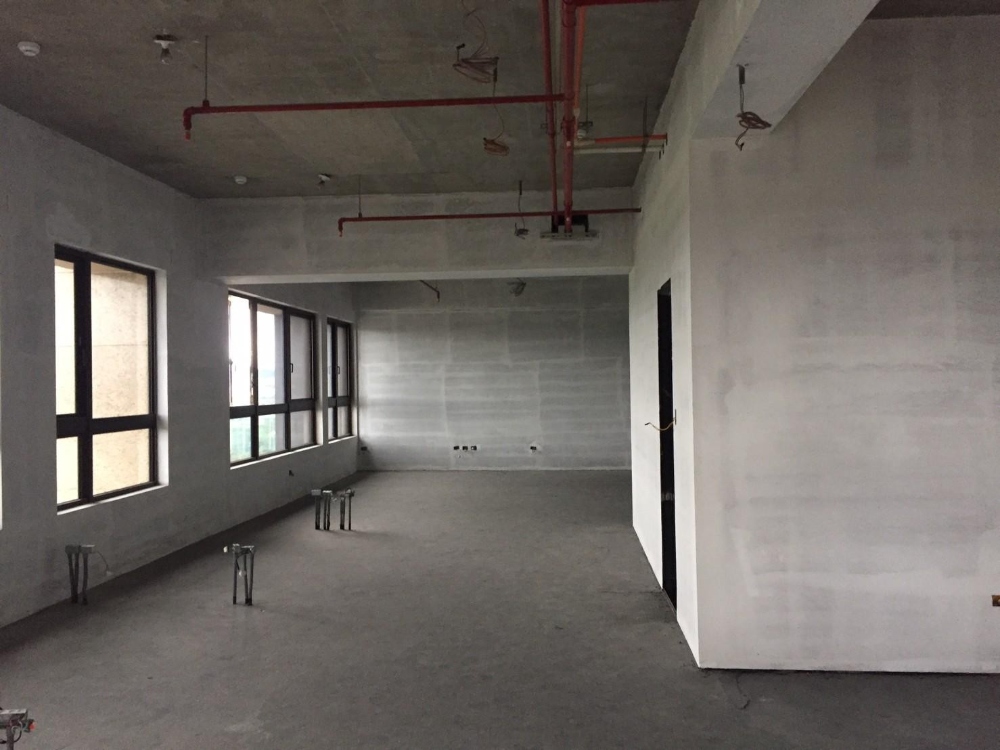

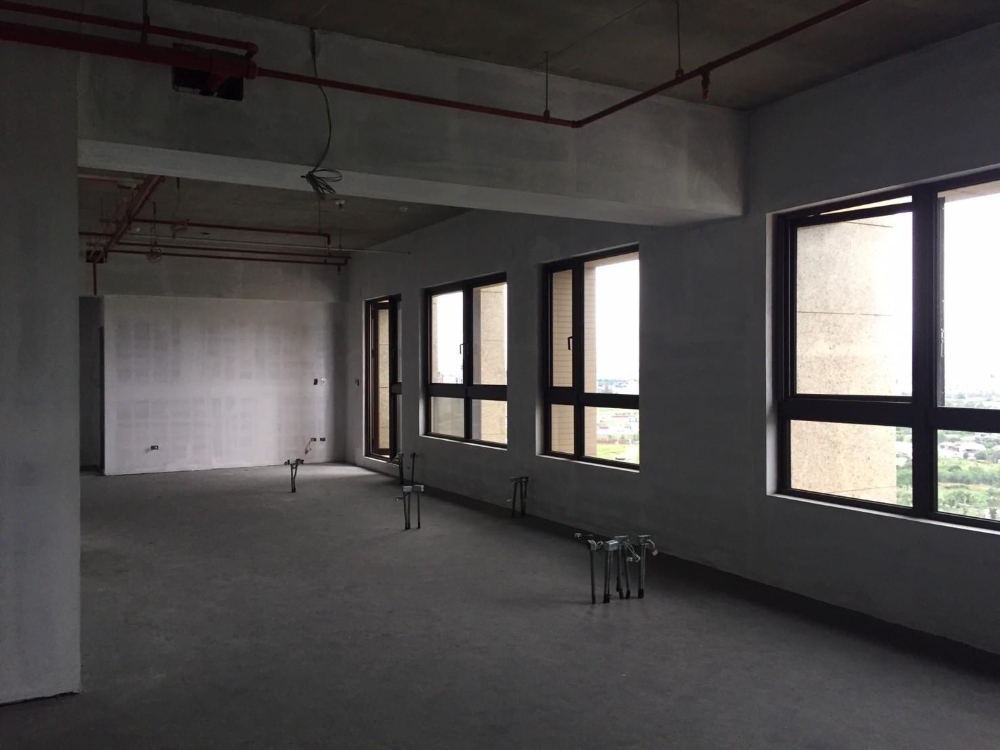

案例一:朗闊




《朗闊》以黑、灰、白作為空間主調,搭配俐落的線條與框架式立面設計,讓整體呈現簡約又帶點輕奢感的現代氛圍。透過水平與直線的交錯安排,清楚區分不同場域,同時在量體中加入開放式設計,讓視線可以自然延伸,也讓空間在轉換之間維持通透與流動感。
在材質與色彩運用上,客餐廳以具有雲彩絲絨質感的特殊漆搭配石材紋理,增添層次與視覺亮點,並透過酒紅色書櫃與暖灰色牆面,巧妙呈現客廳與走廊之間的場景轉換。多種色系與不同材質交錯堆疊,讓人在日常行走動線中,能隨著設計節奏自然感受到空間氛圍的變化,整體呈現豐富而細膩的生活感。
- 室內面積:33.8 坪
- 設計風格:現代、輕奢
- 使用建材:造型鐵件/進口原裝系統板/俄羅斯藝術漆/日本珪藻土/進口義大利薄板磁磚/進口比利時超耐磨木地板/進口義大利磁磚/KD 塗裝木皮板

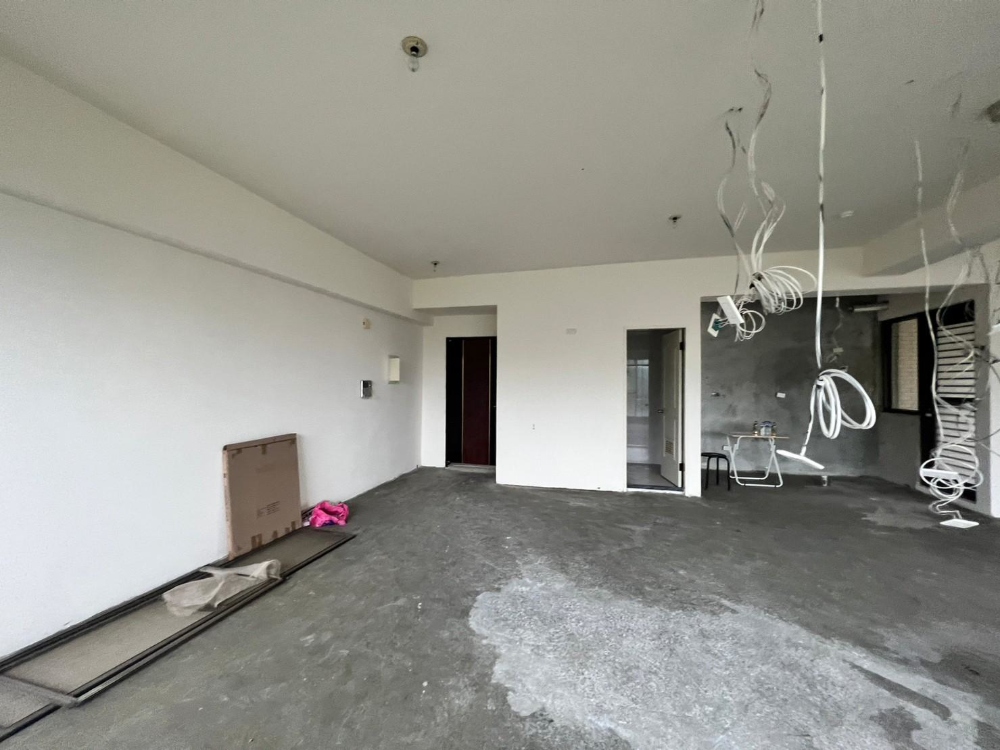

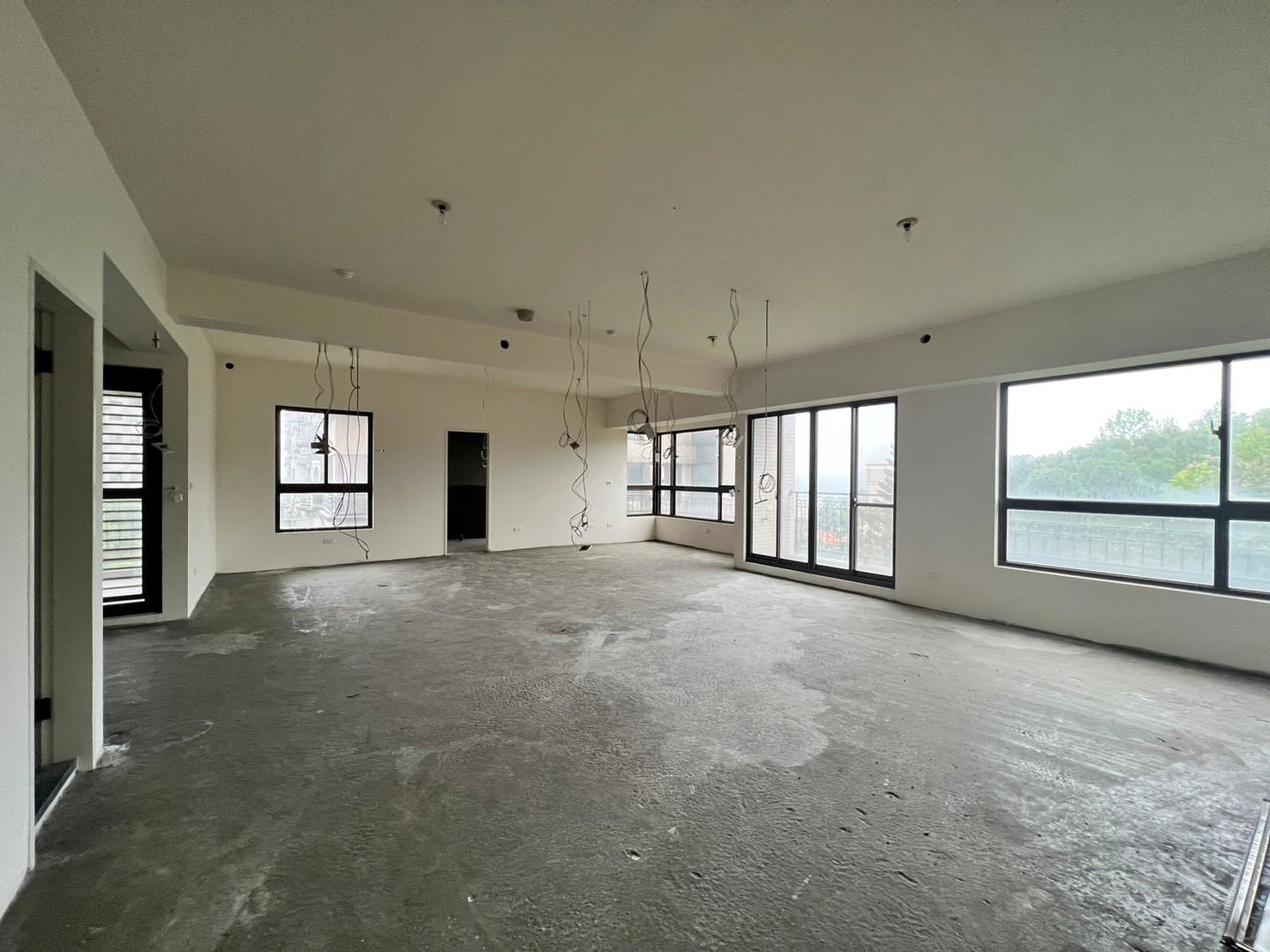

案例二:neoclassical




《Neoclassical》空間運用了大量隱藏式收納設計,讓收納機能自然融入牆面與空間之中,整體空間看起來更 俐落乾淨,也保有寬敞感,適合三五好友聚會使用;房屋的設計規劃以舒適與實用性為主,同時兼顧美感與生活機能。
設計風格則以「Neoclassical」新古典元素為核心,保留經典線板與對稱設計,但透過較簡潔的手法呈現,讓空間少了傳統古典的厚重感,多了現代俐落氛圍,再搭配紋理乾淨的石材與低調配色,也讓整個空間更顯質感與層次。
- 室內面積:27 坪
- 設計風格:美式新古典風
- 使用建材:班傑明環保噴漆/訂製鐵件/進口薄板磁磚/杜邦石/義大利進口磚/Poll Tex 防霾紗窗/DK 隔音氣密窗/義大利進口隔音地材/日系隔音材/百葉

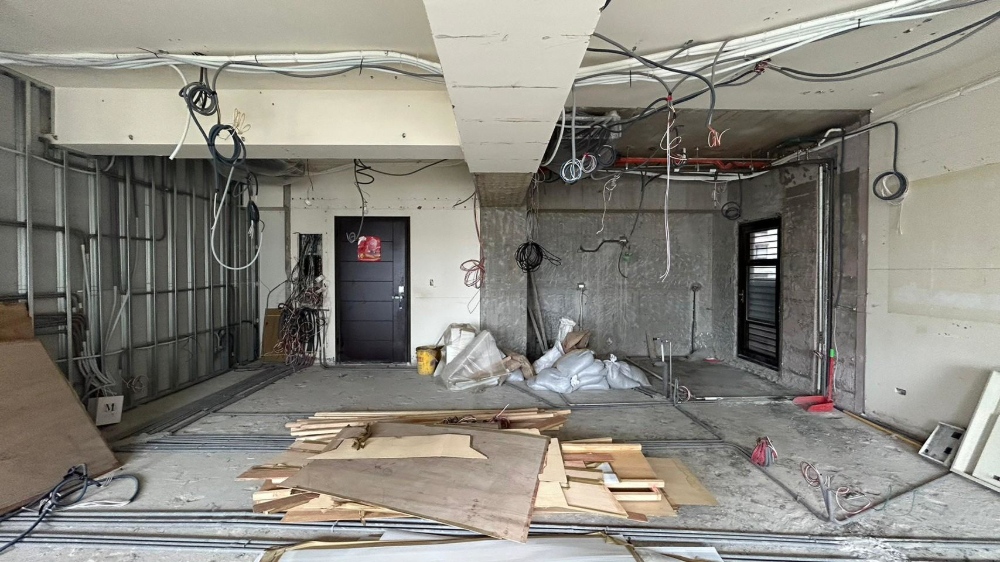

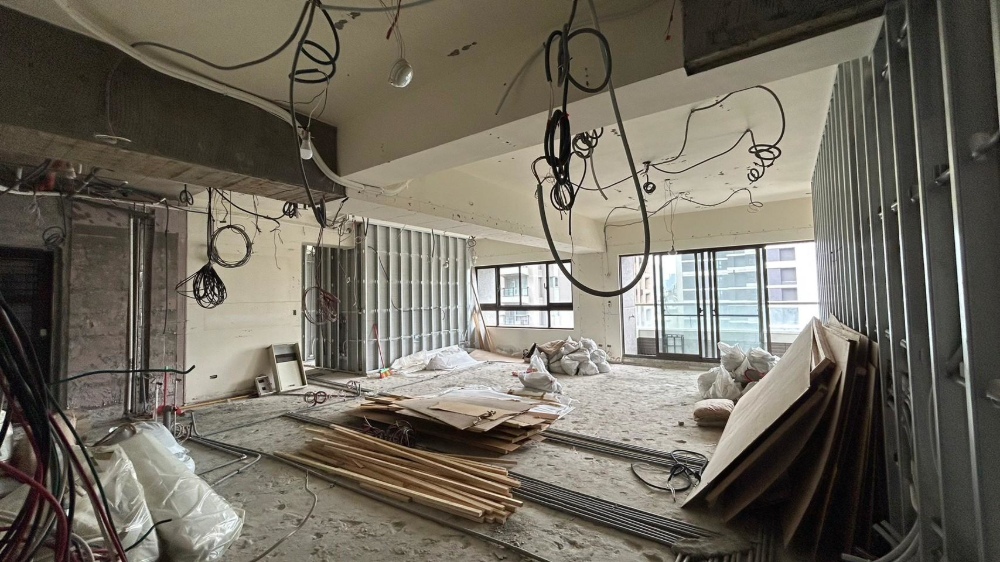

案例三:圓糊邊界




《圓糊邊界》以圓形元素作為空間設計主軸,透過圓點、弧線與圓弧造型,打造出柔和、有層次的空間感。散落在空間中的圓形細節,增添一些視覺變化;弧線設計則讓不同區域之間的過渡更加自然,也讓空間看起來更開闊流暢。
而大型圓弧與圓面設計,則成為空間 中的視覺重點,搭配生活動線規劃,讓整個空間在現代風格中多了幾分柔和與流動感,住起來也更舒適自在。
- 室內面積:49.8 坪
- 設計風格:現代風
- 使用建材:訂製鐵件/西班牙進口薄板磁磚/義大利進口磚/Poll Tex 防霾紗窗/百葉窗/蜂巢簾/調光簾/進口超耐磨地板/KD 木皮板/義大利進口五金/立邦乳膠漆/虹牌白板漆
毛胚屋裝修常見 QA 一次看
「毛胚屋裝潢通常要多久?」、「毛胚屋與新成屋的裝潢有什麼差別?」、「毛胚屋一定要請設計師嗎?」這些都是屋主常見的疑問。以下為您解答每個問題的原因與實務做法,幫助您合理安排工期、掌握預算,讓理想居家順利完成!
(一)毛胚屋裝潢時間要多久?
毛胚屋裝修時間,通常會依坪數大小、施工內容與設計複雜度而有所不同。一般中小坪數住宅,工期大約落在 3~6 個月;若是大坪數空間或客製化程度較高的設計,則可能需要 8 個月以上。
許多人以為工期延長是施工出問題,但其實最常見原因反而是低估了基礎工程所需時間,例如泥作乾燥、防水測試、水電配置與現場調整等,都需要一定施工與養護時間。
且若施工期間頻繁修改設計或格局,也會影響施工進度,甚至增加施工成本。建議在開工前先完成平面配置與水電規劃,並預留適當緩衝時間,避免後續工期延誤。
